以下是贵阳现浇楼板施工设计的详细介绍:
一、结构选型
单向板与双向板
单向板
当板的长边与短边之比大于3时,可按单向板设计。在贵阳的住宅或小型商业建筑现浇楼板中,如果房间形状狭长,如走廊等部位,常采用单向板结构。单向板主要沿短边方向受力,受力钢筋应沿短边方向布置,分布筋沿长边方向布置。
单向板的厚度一般不小于跨度的1/30(连续板)或1/35(简支板),例如,跨度为3m的单向板,板厚可取100mm。
双向板
当板的长边与短边之比不大于2时,应按双向板设计。对于方形或接近方形的房间,如客厅、卧室等,双向板结构较为合适。双向板在两个方向上同时承受荷载并传递给支撑结构。
双向板的厚度一般不小于跨度的1/40,且不小于80mm。例如,跨度为4m的双向板,板厚可取100-120mm。
梁板式结构
在较大跨度(一般大于6m)或者承受较大荷载的情况下,采用梁板式结构。梁将楼板的荷载传递给柱子和基础。
梁的尺寸根据计算确定,一般梁高可取跨度的1/12-1/8,梁宽为梁高的1/3-1/2。例如,跨度为8m的梁,梁高可取700-1000mm,梁宽可取250-500mm。同时,要合理布置梁的位置,尽量使楼板受力均匀,避免出现应力集中现象。
二、荷载计算
恒荷载
楼板自重:根据楼板的厚度和混凝土的密度(一般取25kN/m³)计算。例如,120mm厚的楼板,自重为120/1000×25=3kN/m²。
面层及装修荷载:包括地面的地砖、水泥砂浆找平层等。地砖及结合层重量约0.5-1kN/m²,水泥砂浆找平层(20-30mm厚)重量约0.5kN/m²左右。
吊顶荷载:如果有吊顶,轻钢龙骨石膏板吊顶重量约0.1-0.3kN/m²。
活荷载
按照《建筑结构荷载规范》取值。住宅的活荷载标准值一般取2.0kN/m²;办公室取2.5kN/m²;商业店铺取3.5kN/m²等。在一些特殊场所,如机房,活荷载取值可能更高,要根据具体设备重量和布置情况确定。

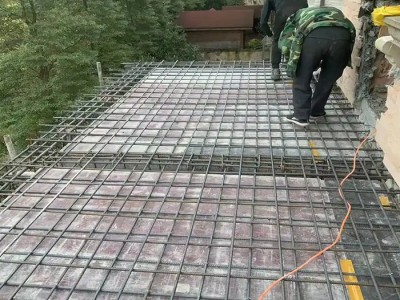

三、配筋设计
受力筋
根据计算得出的弯矩值确定受力筋的面积。对于单向板,受力筋沿短边方向布置,钢筋间距一般为150-200mm。例如,在承受一定荷载的100mm厚单向板中,可能采用直径为8-10mm的HRB400钢筋。
双向板的受力筋在两个方向上均需布置,且两个方向的钢筋用量根据各自方向的弯矩计算确定。通常采用相同直径或相近直径的钢筋,钢筋间距也类似单向板的取值范围。
分布筋与构造筋
单向板的分布筋主要起固定受力筋、将荷载均匀传递给受力筋的作用。分布筋的直径一般为6-8mm,间距为200-300mm。
梁板式结构中的构造筋包括梁的腰筋、板的抗裂构造筋等。当梁的腹板高度hw≥450mm时,应在梁的两侧配置腰筋,腰筋间距不宜大于200mm。板的抗裂构造筋根据板的厚度和受力情况设置,一般在板的跨中或温度、收缩应力较大的部位布置。
四、混凝土设计
强度等级
一般住宅和普通商业建筑现浇楼板可采用C25-C30强度等级的混凝土。C25混凝土的抗压强度设计值为11.9N/mm²,C30混凝土的抗压强度设计值为14.3N/mm²。
在一些特殊工程或对耐久性要求较高的项目中,可能采用更高强度等级的混凝土或添加外加剂以满足抗渗、抗冻等要求。
配合比设计
混凝土配合比要根据原材料的性能、施工要求等因素确定。在贵阳地区,要考虑当地的砂石质量、气候条件等。例如,采用当地的中砂、5-30mm的碎石,水灰比控制在0.4-0.6之间(根据混凝土强度等级而定),并添加适量的减水剂以改善混凝土的工作性能。
五、施工缝与变形缝设计
施工缝
在施工过程中,由于不能连续浇筑混凝土时需要设置施工缝。施工缝应设置在结构受剪力较小且便于施工的部位。例如,单向板可留在平行于短边的任何位置;对于有主次梁的楼板结构,施工缝应留在次梁跨度的中间1/3范围内。
在继续浇筑混凝土前,要对施工缝进行处理,一般包括清除表面的浮浆、松动的石子等,并用水冲洗干净,然后铺一层水泥砂浆后再浇筑混凝土。
变形缝
根据建筑物的长度、结构形式等因素考虑是否设置伸缩缝、沉降缝等变形缝。伸缩缝的间距一般为30-50m(框架结构),沉降缝应设置在建筑物不均匀沉降可能较大的部位,如不同结构形式的交接处、基础形式不同的部位等。
变形缝处的结构处理要确保两侧结构能够自由变形,同时要做好防水、防火等措施。
六、模板设计
模板类型选择
可选用木模板、胶合板模板或钢模板。木模板成本较低、加工方便,适合小型工程或形状复杂的构件;胶合板模板表面光滑,能保证混凝土的外观质量;钢模板强度高、周转次数多,适用于大规模工程。
在贵阳的现浇楼板施工中,根据工程规模、质量要求和成本控制等因素综合选择模板类型。
模板支撑系统
模板支撑系统要能够承受混凝土自重、施工荷载等。对于楼板模板,可采用满堂脚手架支撑体系。立杆间距根据楼板厚度、荷载大小等确定,一般为1-1.5m。同时,要设置水平杆和剪刀撑以保证支撑体系的稳定性。例如,在120mm厚楼板的施工中,满堂脚手架立杆间距可采用1.2m×1.2m,步距为1.5m,并沿满堂架四周及中间纵、横向每隔6-8m设置一道剪刀撑。
